Možná stavíte dům a potřebujete připojit elektřinu. Možná řešíte přepis elektřiny při úmrtí. Nebo se Vám zkrátka stalo, že nejde elektřina a nevíte, jestli je problém u dodavatele, distributora nebo na straně odběrného místa. Ve všech případech přitom hraje zásadní roli čas.
Připojení elektřiny totiž není jen o jednom telefonátu. Je to proces, do kterého vstupují dodavatelé elektrické energie, distributor, distribuční síť, technici
a někdy stavební firma. A právě správně vyplněná žádost o připojení
k distribuční soustavě velmi často rozhoduje o tom, zda se celý proces protáhne na měsíce, nebo proběhne hladce.
V tomto článku proto najdete všechny důležité informace pohromadě, od zřízení nové elektrické přípojky, až po to, jak rychle se obnoví dodávka po přepisu či odpojení, a co potřebujete mít připravené, abyste měli elektřinu co nejrychleji.

Co vlastně znamená připojení elektřiny?
Připojením elektřiny rozumíme okamžik, kdy se vaše odběrné místo stane technicky i administrativně připravené k odběru elektrické energie. Od této chvíle již můžete elektřinu bez omezení používat.
Může jít o různé situace:
Novostavba – zřízení nové elektrické přípojky, instalace elektroměru
a uvedení odběrného místa do provozuDlouhodobě neaktivní odběrné místo – obnovení dodávky
Připojení po odpojení – například kvůli dluhům nebo technickým problémům
Přepis odběrného místa – při koupi nemovitosti nebo úmrtí původního majitele
Každý scénář má trochu jiné lhůty a postupy. Proto se vyplatí vědět dopředu, co Vás čeká.
Jak dlouho trvá připojení elektřiny?
1. Nové odběrné místo / novostavba
Tady bývá proces nejdelší. Ve většině případů se celý proces pohybuje mezi 3–8 měsíci. Pokud je ale místo dobře připravené (například je již na pozemku přivedený kabel a není potřeba složitě řešit přístup přes další parcely), může být hotovo i za 2–3 měsíce.
Naopak v komplikovaných případech, kdy je nutné posilování sítě nebo složité zemní práce, se může doba připojení protáhnout až k 12 měsícům.

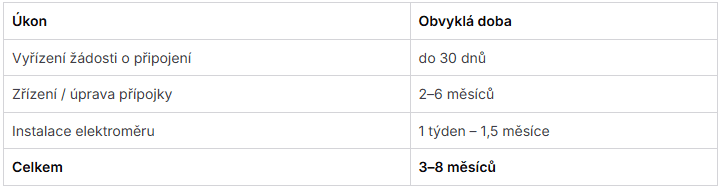

Orientační lhůty:

Délku montáže elektroměru ovlivňuje:
roční období (na jaře a v létě jsou distributoři výrazně vytíženější),
velikost plánovaného odběru (např. tepelné čerpadlo, dílna, větší dům),
připravenost rozvaděče a revize.
Tip: Největší zdržení velmi často způsobuje špatně nebo neúplně vyplněná žádost o připojení k distribuční soustavě.
2. Přepis elektřiny při změně majitele (koupě, prodej, pronájem, úmrtí)
Klasický přepis elektřiny je obvykle jedna z nejrychlejších situací – pokud jsou dokumenty v pořádku.
Standardní vyřízení: 5–10 pracovních dnů
Pokud zákazník zůstává u stejného dodavatele: až do 3 pracovních dnů
Pokud je potřeba ukončit smlouvu u původního dodavatele: většinou k 15. dni následujícího měsíce, což může proces prodloužit
Při nové žádosti o smlouvu o připojení se běžně počítá s lhůtou 10 pracovních dnů – realisticky tedy přibližně 2–3 týdny.
Co musíte doložit:
kupní / nájemní / darovací smlouvu
výpis z katastru
při úmrtí úmrtní list
předávací protokol
Pozor: Darovací smlouvy bývají v praxi častým problémem a proces mohou výrazně zbrzdit.
3. Připojení elektřiny po odpojení
Pokud je smlouva ukončena, ale elektroměr stále fyzicky zůstává na místě, jedná se o neoprávněný odběr. Připojení v takovém případě bývá naopak velmi rychlé – pokud nemáte dluh a doložíte vše potřebné.
Opětovné připojení může proběhnout už do 2 pracovních dnů
Obvykle do 5–10 pracovních dnů
Pokud jde ale o přepis se změnou dodavatele, postupuje se stejně jako při běžném přepisu včetně standardních lhůt.
4. Když je měřidlo demontované (a elektřina nefunguje)
Velmi záleží na tom, jak dlouho měřidlo chybí:
demontáž před 1–3 měsíci → připojení a montáž měřidla obvykle do 1 týdne
demontáž před více než 4 měsíci → distributor často požaduje:
novou Žádost o připojení
revizní zprávu
→ celý proces se tím opět protahuje na týdny
Pokud jste si jisti, že závada není u vás (shozený jistič, neuhrazené faktury, technická závada v domě), pak je kompetentní osobou vždy distributor, nikoliv dodavatel elektřiny.
5. Kdo je kdo? Dodavatel vs. distributor
Tohle rozlišení je pro rychlost připojení naprosto klíčové.
Dodavatel elektřiny:
prodává elektřinu
vystavuje faktury
řeší smlouvy, tarify, přepisy
Distributor elektřiny:
vlastní a spravuje síť
realizuje přípojky
montuje elektroměry
Pokud máte výpadek elektřiny a chyba není na Vaší straně, obracejte se vždy na distributora.

Co potřebujete k připojení: dokumenty a nejčastější chyby
K připojení budete potřebovat především:
žádost o připojení k distribuční soustavě
projekt / situační plán
technické parametry přípojky
očekávaný příkon
místo pro elektroměr
revizní zprávu
Nejčastější chyby, které proces prodlouží o týdny:
chybí technické podklady
nepřesná adresa
špatně uvedený příkon
nekompletní revize
nejasné vlastnictví pozemku
neshoda mezi projektem a realitou
Tip: Pokud si nejste jisti, jak žádost o připojení vyplnit, nechte si ji zkontrolovat odborníkem. Ušetříte týdny čekání.
6 kroků ke zřízení elektrické přípojky
Podání žádosti o připojení
Uzavření smlouvy o připojení
Realizace přípojky
Revize
Montáž elektroměru
Zahájení dodávky elektřiny
Chytře naplánováno = spolehlivě připojeno
Připojení elektřiny na první pohled může působit jako složitý labyrint. Ve skutečnosti ale stačí znát správný postup, vědět, kdo co řeší, a mít v ruce správné dokumenty.
Dobrá příprava Vám ušetří:
týdny čekání
zbytečný stres
opakované návštěvy úřadů
i finanční ztráty
Ať už připojujete novostavbu, obnovujete dodávku, nebo řešíte přepis elektřiny, rádi Vám celý proces pomůžeme zvládnout rychle, bezpečně a bez zbytečných průtahů.
